甘肃陇东直流配套火电750千伏送出工程(正宁电厂至换流站双回线路)全线贯通

发布时间:2024-10-14 14:44:25 | 来源:中国网 | 作者: | 责任编辑:吴一凡

10月12日18时,在庆阳市宁县瓦斜乡放线现场,随着28吨牵引机设备的轰鸣声戛然而止,甘肃陇东直流配套火电750千伏送出工程(正宁电厂至换流站双回线路)的A、B回导、地线展放工作圆满结束,较原计划提前一个月。这一里程碑式的成就不仅意味着正宁电厂至换流站双回线路在2024年11月中旬将具备带电条件,更为同年全省冬季电力的稳定供应提供了有力保障。

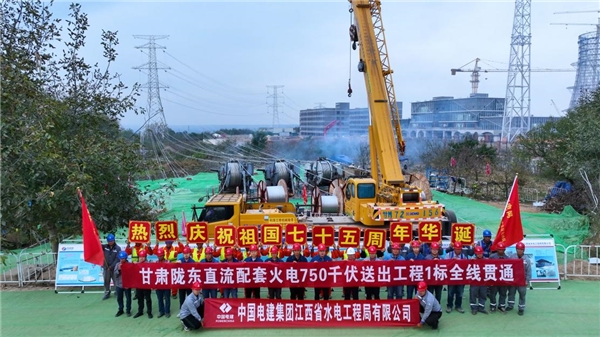

庆阳市正宁县周家镇GAB1-GAB4张力放线现场/金浩摄

庆阳市宁县瓦斜乡GA84-GA93张力放线现场(牵引场)/金浩摄

面对建设周期短、协调难度大、安全管控要求高等诸多挑战,陇东指挥部组织各参建单位超前筹划、精心组织,严格按照国网甘肃省电力公司的决策部署,成功克服了重重困难,提前完成了工程的各项建设任务。

这一成就不仅为正宁电厂早日接入安全稳定的调试电源,也为如期实现正式上网发电贡献甘肃力量。

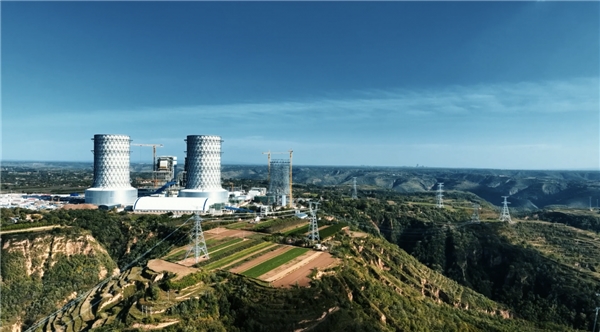

作为陇东至山东±800千伏特高压直流输电工程的重要组成部分,甘肃陇东直流配套火电750千伏送出工程自2023年10月10日获得甘肃省发改委核准后,于同年12月27日正式开工建设。

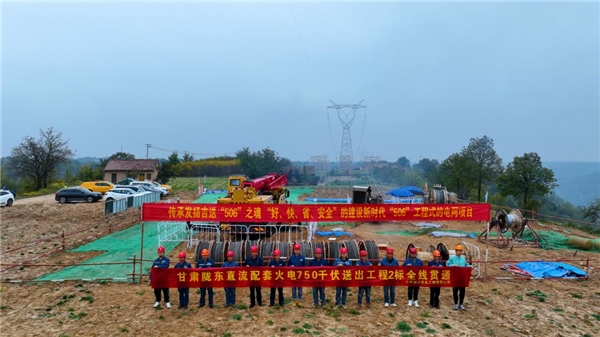

庆阳市正宁县周家镇GAB1-GAB4张力放线现场/雷清然摄

“陇东入鲁”工程作为国家首个“风光火储一体化”大型综合能源基地外送工程,是服务黄河流域高质量发展的重点基础设施项目。该工程包括庆阳换流站的“四通一平”(含强夯地基处理)、新建庆阳北750千伏变电站一座、扩建平凉750千伏变电站间隔一座,以及新建线路14回,其中包括陇东特高压直流线路108公里、接地极线路28公里和12回750千伏配套线路约940公里,线路总长达1080公里,新建铁塔2026基。(供稿:国网甘肃省电力公司建设事业部/金浩、雷清然)
