发布时间:2025-01-10 09:47:09 | 来源:中国网 | 作者: | 责任编辑:吴一凡近年来,国网南安市供电公司积极打造“机械为主、人工为辅”的施工模式,试点开展配网施工全过程机械化工作,综合考量南安特殊山区地形及独特地质,梳理施工各工序和环节,围绕“机械化、单兵化、实用化”目标要求,通过配置实用性强的机械装备,扩展机械化覆盖范围,持续提升配网机械化施工水平。

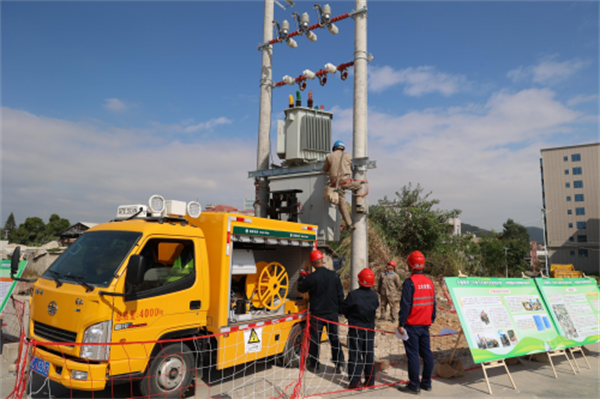

泉州地区首台电力多功能施工车
南安市位于福建东南沿海,地势多样,西北部为中山和低山,逐渐过度至丘陵台地、平原和海滩,其中丘陵山地占总面积73%。因此,电网建设存在山陡、路险、植被多等天然施工劣势。以往,电杆基坑的开挖作业往往依靠人工与挖机相结合或纯人工挖洞,若采用挖机必然会对现场树木造成一定破坏,不利于环保的同时,开挖成本较高,而采用纯人工挖洞更是耗时耗力且效率低下。
创新实践配网施工机械化提升山区电网施工质效
新年伊始,在福建南安110千伏杏埔变10千伏杏埔线配套送出工程的施工现场已是一片繁忙景象。1月6日,国网南安市供电公司作业人员创新应用便携四脚架杆洞开挖机,正在进行机械化的电杆基坑开挖作业,不到30分钟的时间,1个电杆基坑的开挖便已完成,这是国网南安市供电持续推动电网建设施工转型升级的一个缩影。

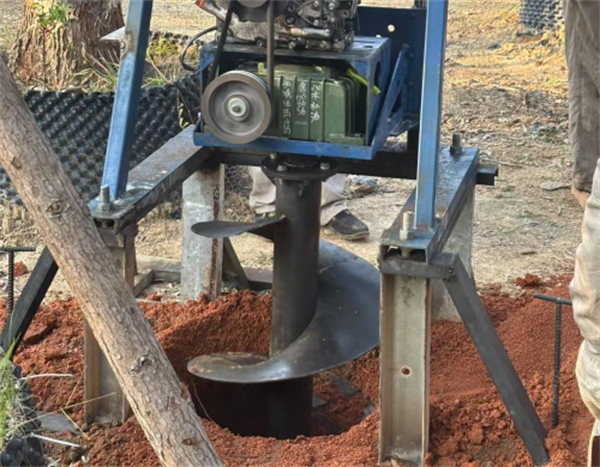

国网南安市供电公司率先全省应用便携四脚架杆洞开挖机
“便携四脚架杆洞开挖机不仅运输十分便利,并且作业过程平稳,解决山区现场大型器械无法进场的痛点,开挖效率是纯人工挖洞6倍以上。”国网南安市供电公司工程公司黄志刚说道。
据了解,本次应用的便携式四脚架杆洞开挖机在全省配网施工中尚属首次,其配备移动车轮,具较强通过性和便携性,使其特别适合在挖机无法正常到达的山地、丘陵、田野等复杂地形进行施工,对农作物、树木的破坏几乎为零。同时得益于其高机动性的设计,该器械可随车直达零星杆洞的开挖现场,减少大型机械使用的投入成本。而配置的2个高强度钻头完全适用南安地区的特殊地质情形,为保障作业时器械稳定可靠,该机械还具有四角定位抗扭、抗拉螺旋钻杆的特性,挖出的土坑直、实,坑内土量较少,深度能达到2.5米,在杆洞开挖作业中显著提升作业质效。
预制化机械化双轮驱动引领施工效率革新
此外,随着南安电网建设投资力度不断加大,电网建设精益化要求持续提升,国网南安市供电公司不断探索机械化施工应用经验,因地制宜地在泉州地区先行先试多项机械化施工举措,努力破解电网建设过程中的难点和堵点,通过工厂化预制、设备预调试、再到创新“一体五用”挖掘机,实施“运吊一体”施工模式等举措,实现“机械化换人、智能化减人”。

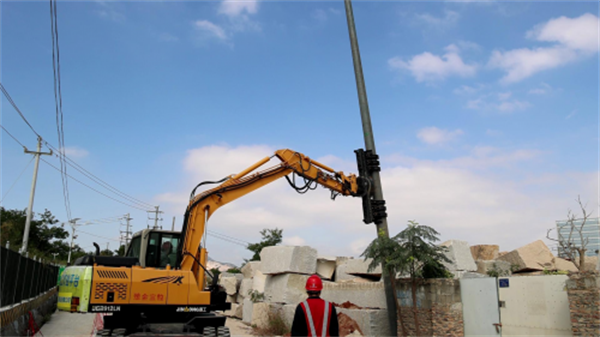

国网南安市供电公司创新“一体五用”多功能挖掘机进行作业
针对南安独特地质条件,国网南安市供电公司创新应用“一体五用”多功能挖掘机,通过现场替换“旋、破、推、挖、握”五种机械头,仅用一台机器就能实现普通土、坚土、砂石等多种土质的杆洞、管沟开挖以及铁塔、工井基础起吊、立杆作业等配网施工全场景作业。经实际应用,单次更换作业机械头仅需10分钟左右,彻底改变了原有需要不同种类工程车辆反复进场作业的情况,进一步压缩了作业时长和经济成本。

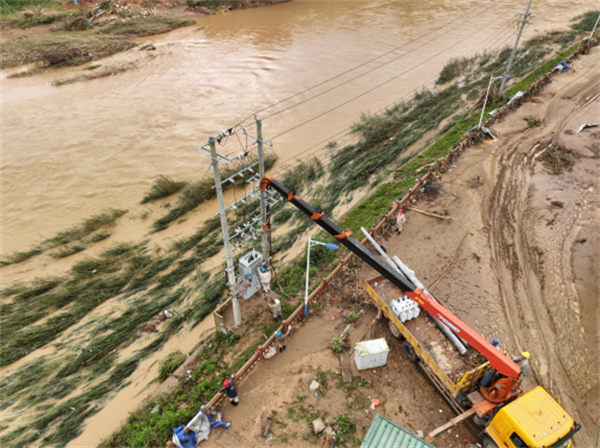

国网南安市供电公司利用随车吊机开展应急抢险工作
利用随车吊机动性好,转移迅速,国网南安市供电公司全力推广“运吊一体”施工模式,实现水泥杆、变压器、综合配电箱、断路器等主要材料一次施工,一次运吊,同时配合多功能挖掘机作业,减少二次转运和二次立杆,特别适用在抢险救灾、复电抢修等应急场景下,其施工效率提升约30%,综合成本节约40%。

国网南安市供电公司开展电器设备“工厂化”预调试
通过组建“工厂化”调试车间,国网南安市供电公司实现成套开关及环网柜流水化调试作业模式,集中、高效的完成整个调试工作,减少人力、车力消耗成本。单台开关调试由全流程5个小时缩短至2.5小时,单台环网柜由2天缩减至4个小时。2024年投产的153台一二次融合开关、14台环网柜实现100%工厂化调试,累计减少人工成本536人次,调试效率提升87%,减少调试时间550小时。
在土建基础预制方面,创新环网柜(箱变)拼接式基础、整体式预制工井、可调式窄基塔钢工厂规模化预制,以专业化生产,使产品安全性高,具备良好的韧性,耐冲击好,不会发生脆断,提高土建基础的施工质量的同时还能减少混凝土养护时间。基础预制件的使用,减少现场浇筑和制作时间,施工周期从12天缩短至1天,节省11天养护时间,为配网工程建设攻坚任务大大提速。(傅泓源、陈炎峰)
