中交三航局金山海上风电场一期项目主体工程圆满完工

发布时间:2025-08-11 15:31:54 | 来源:中国网 | 作者: | 责任编辑:吴一凡

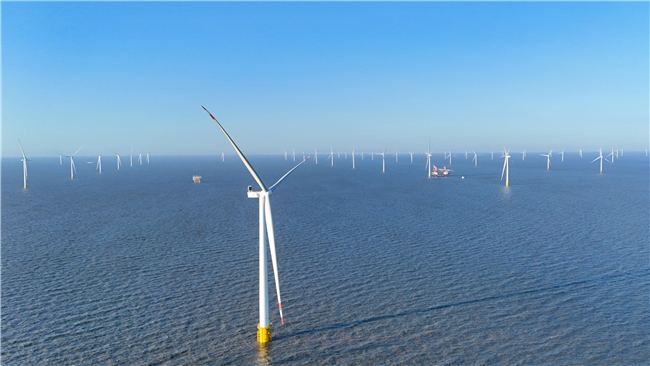

8月8日,随着2号风机的最后一支叶片在百米高空与轮毂精准对接完成,中交三航局金山海上风电场一期项目主体施工圆满收官。

金山海上风电场一期项目是中交三航局承建的全国首个低于煤炭标杆电价的竞争性配置项目,也是目前上海市单体开发规模最大的海上风电项目。项目位于上海市金山区杭州湾海域,场区中心点离岸约19.5公里,施工内容主要包括36根单桩基础的沉桩作业、36台8.5兆瓦风机的吊装工作,以及1座220千伏海上升压站的基础施工。

自项目开工建设以来,面对可作业天数少、海域航道复杂、单桩直径巨大、水流流速迅猛、地质条件恶劣、水下J型管安装难度极大等诸多挑战,项目团队精心布局、科学施工,构建“施工-质量-安全”的铁三角管理模式,紧抓每一个施工窗口期,成功攻克一系列施工技术难关。

为攻克软泥急流中筑牢根基的难题,项目团队革新单桩沉桩工艺,采用“双船协同抬吊”与MHU4400S超大型液压锤搭配,成功解决了超大直径单桩沉桩锤击能量不足的难题。将单桩沉桩时间平均缩短13小时,垂直度控制在1.2‰以内,实现了在“铁板豆腐”上精准打桩。同时,针对海上升压站基础施工水下J型管安装难度极大的挑战,项目团队创新应用“可折叠”导管架电缆管段设计,无需吊装即可安装J型管后装段,大大降低了施工难度和安全风险。

面对“海绵地基”及多条高压海缆穿行构成的“高压禁区”,项目团队严格采用“一机一案一交底”精准施策,做到专人监管多人复核,明确进点和抛锚的具体坐标点,确保风机安装船精确锁定其“立足之地”,使每一条运输驳船的锚位精准定位。构建全天候防走锚‘哨兵’系统,结合24小时轮值与AIS实时监控,实现吊装零偏差、走锚风险分钟级响应。

项目团队通过精准把握每一个施工作业的“窗口期”,联合参建各方不断优化方案,确保各环节紧密衔接,实现“四个作业面”高效协同作战,创造了单台风机安装仅39小时的记录,彰显了“三航速度”。

金山海上风电场一期项目主体完工,充分展现了中交三航局坚定服务国家“双碳”战略的责任担当与其在“全绿色”业务上的综合实力。项目全容量并网后,预计年平均上网电量107552.4万千瓦时,年均节约标煤32.78万吨,减少二氧化碳排放量约89.47万吨,将为上海市响应国家实现“碳达峰碳中和目标”提供有力支撑。(葛毓涵、赵智贤、裘乐申)
