换“电心” 铺新轨 焕新姿——阳城发电公司铁路运力提升项目取得新突破
发布时间:2025-09-29 13:18:25 | 来源:中国网 | 作者: | 责任编辑:吴一凡金秋时节,阳城发电公司铁路运力提升项目工地上斗志昂扬、喜报频传,全体建设者以坚实的改造成果和辛勤的汗水为企业添彩、为国庆献礼。
老旧机车换“电心”
9月17日,该公司东风7G型内燃机车纯电(动力电池)改造项目顺利通过专家会验收。换装“电心”后的机车将重装上线、焕发新生,标志着该公司在践行绿色低碳发展道路上又迈出了坚实一步。新机车装备3120 KWh(当前国内铁路机车最大电量)的磷酸铁锂电池组替代原老化的柴油机系统,燃料成本降低至改造前的20%,检修、排放成本也得到显著下降,并为驾乘人员提供了安静、卫生的工作环境。六台高功率牵引电机动力澎湃,牵引质量提升近50%,智能化的电控系统更加安全稳定,人机交互界面亲近流畅,还预留有远程接口可实现无人操作功能。目前,该公司第二台老旧内燃机车(东风5型)“换心”工作正在同步进行中,计划于春节前返厂投入运用。
线路轨道换新型

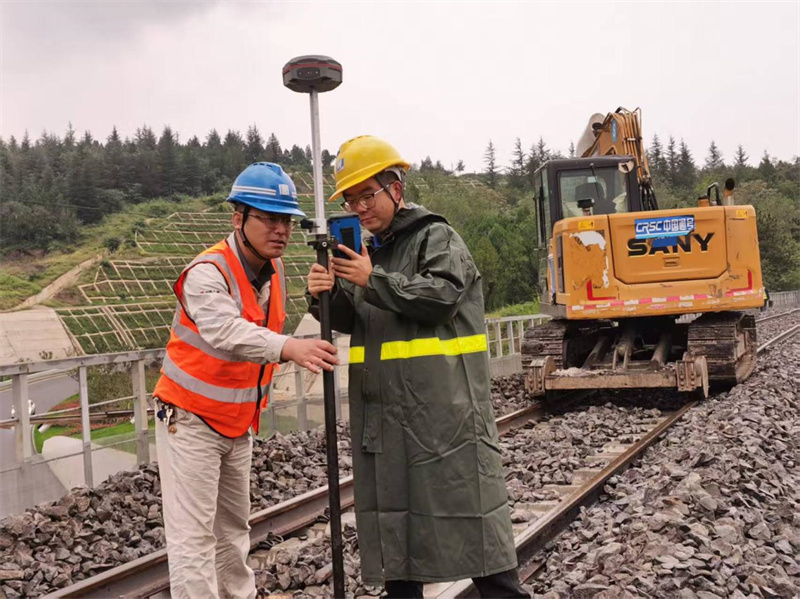

该公司专用铁路建成已近三十年,原43kg/m型钢轨已多处出现轨道磨损超限、掉块、裂纹等现象,并存在路基失稳、枕木失效等安全风险,实施全线22公里更换50kg/m新型钢轨改造势在必行。为了最大限度降低对铁路正常运输的影响,换轨及配套换枕、道砟清筛、路基加强、道床捣固、尺寸调整等施工必须在规定的“天窗”时间内完成。作业人员每日提前做好演练和分工,以“分”为单位、以“严”为命令,确保施工环节精准无误,道道工序环环相扣,各级负责人实施分区“网格化”盯控制,严把人身安全和质量验收关。经过奋力鏖战,施工人员克服空间狭小、作业环境复杂、高温酷暑、连续降雨、外部干扰等不利条件,改造工程即将顺利全线贯通。
专用铁路焕新姿
该公司铁路运力提升项目开展一年来,已修复铁路护坡22处,新建铁路1100米,敷设通信电缆23公里、高压电缆1200米,完成10座桥梁的状态检测,接卸枕木3万根、钢轨1600根,成组更换道岔9组。全线隧道、桥涵、电力、信号、排水、机务、车辆、信息、房建等工程正在加紧建设中,全部工程预计将于2026年上半年竣工投运。工程投运后,该公司专用铁路将会焕发出新的生机与活力,以更加稳定、可靠、优越的性能,为铁路行车、提升运力保驾护航,为企业稳健经营奠定更加坚实的基础。
“新机车、新线路、助力公司新发展,铁队伍、铁风范、筑牢阳电铁营盘”,这正是该公司全体项目建设者用实干书写的最佳答卷。(阳轩)
