匠心攻坚20昼夜!大唐阳城发电公司升压站改造项目提前告捷
发布时间:2025-11-19 10:13:38 | 来源:中国网 | 作者: | 责任编辑:吴一凡近日,阳城发电公司500千伏升压站5031、5032断路器及配套基础改造、调试与投运工作圆满完成。原计划26天的工程,仅用20天便高质量交付,有力保障了送出线路的安全稳定运行。
作为公司电力输送的“关键枢纽”,5031、5032断路器改造工作可谓“时间紧、任务重、标准高、责任大”。随着设备运行年限增加,机构老化、维护成本上升、关键部件停产等问题日益凸显。同时,为满足规范要求,本次改造选用的弹簧机构断路器,需重新浇筑设备基础,进一步加大了施工难度。

面对挑战,项目负责人、维护部电气一次二班技术员郝桂银提前介入,主动与设计院沟通设计方案和选型,周密推进备件采购,并与施工队伍深入现场仔细勘察。他结合新设备参数与场地条件,反复优化施工组织,细化每一个环节,确保分工明确、责任到人。
工程刚刚启动,连绵秋雨就成为旧设备拆除与基础破除阶段的“拦路虎”。现场泥泞湿滑,大型机械进场困难,安全风险上升,基础浇筑进度面临延误风险,怎么办?
“无论如何,绝不能延误工期,安全和质量更不容打折扣!”郝桂银果断确立“雨天抢干室内活、晴天快干室外活”的工作思路。他紧急调配抽水泵、防水布等器材构筑“防雨防线”,组织清理积水,铺设钢板以打通施工通道,并优化工序衔接,雨天集中开展旧电缆拆除、新电缆敷设等室内作业,雨势稍歇时见缝插针实施基础施工、设备吊装等室外工作。

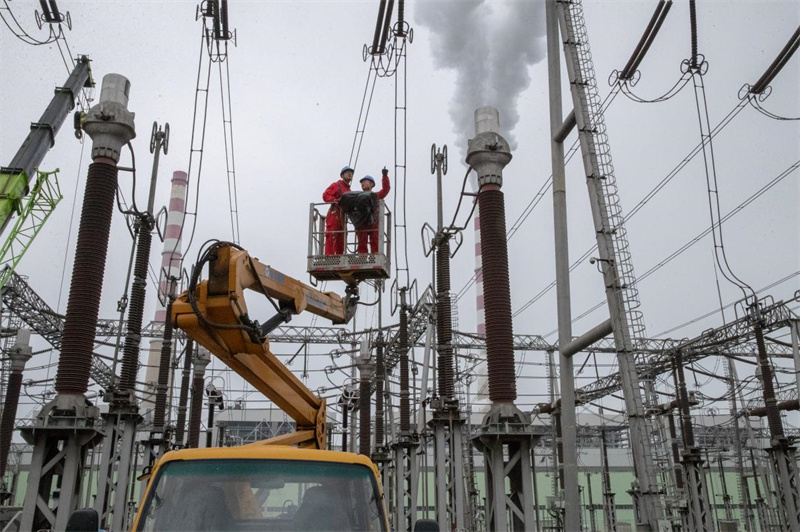

与此同时,项目团队分工协作,从一二次引接线拆除、旧断路器转移,到新基础浇筑、新断路器吊装、二次电缆布线,各环节都责任到人、井然有序。他们紧盯大型设备吊装作业和高空作业等主要安全风险点,结合电气设备特性细致拆解、逐项落实风险点控制措施,严格验算起重机载荷与吊点位置,认真执行作业监护制度,全方位筑牢施工安全防线。
施工过程中,项目团队将精益求精的质量控制贯穿到全链条、各环节,用严谨的工艺为设备可靠运行夯实“防护堤”。他们严格把关基础水平度精密测量、混凝土强度回弹试验、预埋螺栓位置偏差复核等环节,为新设备打造“零缺陷”基座;精心组织新断路器安装作业,确保极柱与灭弧室一次对接成功,质检试验真空度达50Pa;高标准开展SF₆气体专项检测,将24小时泄漏率控制在0.1%以下,微水含量稳定低于150μL/L,从根源上杜绝了气体泄漏与绝缘隐患;聚焦核心设备性能,逐项完成绝缘电阻测试、回路电阻测量、操作机构特性试验,精准校验弹簧机构分合闸速度、时间与同期性;对新敷设的控制电缆采用绝缘电阻检测以及逐芯核对、模拟传动试验的方式进行“双重验证”,确保分合闸、信号传输等回路100%准确无误,为一次投运成功奠定了坚实基础。
从基础浇筑到本体设备安装、从绝缘气体充入到交接试验、从控制回路校验到断路器传动,随着最后一次复盘全面检查完成,系统一次充电成功,升压站正式焕发新生。在这场改造攻坚战中,电气一次二班以“同心聚力、追求卓越”的实际行动实现了“零安全隐患、零质量瑕疵”的目标,为公司奋斗四季度、决胜收官注入了新动能。(阳轩)
