“三点发力”,奋战深远海!中交三航局华能山东L场址海上风电项目主体工程收官
潮涌渤海之滨,风动能源新篇。12月22日,在山东半岛北部海域百米高空,最后一支123米的叶片与轮毂精准“对接”,标志着由中交三航局承建的华能山东L场址海上风电项目一标段工程主体施工圆满收官。

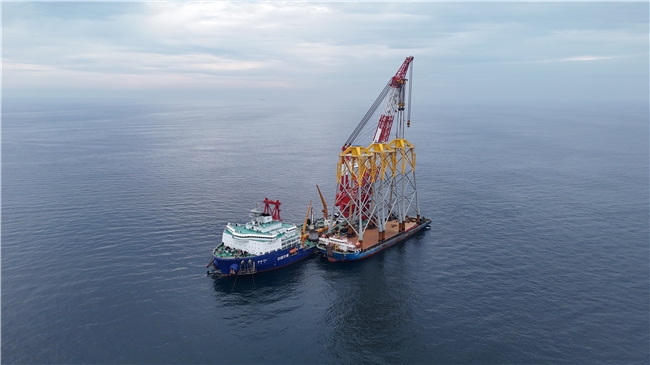

该项目位于山东半岛北部海域,场址中心离岸距离70千米,场区水深达51至53米,是目前国内在建水深最深、山东省单机容量最大的海上风电项目。中交三航局主要施工内容为21台12兆瓦风力发电机组导管架基础施工与风机安装,以及对应回路集电线路66千伏海缆敷设等。
面对项目离岸距离远、水深条件苛刻、海况极端复杂、冬季施工可作业时间少等多重挑战,项目团队秉持“精诚合作再谱新篇,务实高效勇争第一”的理念,推动“科学统筹、创新攻坚、党建引领”高效协同发力,为我国深远海风电施工树立了“三航范本”。
坚持科学统筹,以精细管理破解深远海施工难题
面对复杂多变的海况与工期紧、任务重的挑战,项目团队深刻认识到,唯有依靠科学的谋划与极致的精细化管理,才能变被动为主动,牢牢掌握施工主动权。

海上风电“靠天吃饭”,深远海施工中,不利天气因素更是影响极大。面对这一最大不确定因素,项目团队主动出击,科学编制施工组织设计和应急预案,实时抓取短期和中期天气预报数据,结合现场实测的海况参数,精准预判“黄金施工窗口期”,并将整体工程拆解为“钢管桩制作-导管架制作-海上运输-基础施工-风机安装”五大核心模块,精细制定“模块化滚动计划”,借助海上风电智慧平台,合理安排关键工序,对施工进度、资源调配、质量管控等进行实时监控和动态调整,最大限度降低自然环境对作业的影响,确保项目各项关键节点均稳步推进,彰显了过硬的组织协调能力。
坚持创新攻坚,以技术突破解锁深远海开发密码
面对超50米的“深海禁区”,传统海上风电施工的常规阈值被彻底打破,强风、巨浪、涌流不仅给船机设备作业带来极大不确定性,更对施工质量控制提出了严苛的挑战。

项目团队以“工装保工艺,工艺保质量”为信条,针对深水沉桩精度控制的核心痛点,自主研制超大型坐底式稳桩定位平台,通过搭配国内最长水下送桩器,搭建起一套“高精度模块化施工支撑体系”,最终将沉桩垂直度误差严控在1‰以内,中心距偏差锁定于2厘米内,于深海波涛之下悄然树立“精度丰碑”。
为解决深水导管架水下安装难、精度高等难题,项目团队创新采用“数字化模拟+智能化定位+模块化施工”一体化方案,开发了基于北斗定位的毫米级导管架安装测量定位系统,采用多波束扫测、水下测量、水下机器人辅助安装引导等多种手段,确保一次安装合格率达到100%,过渡段法兰水平度精确到0.25‰,相对设计指标3‰的要求提高10倍。

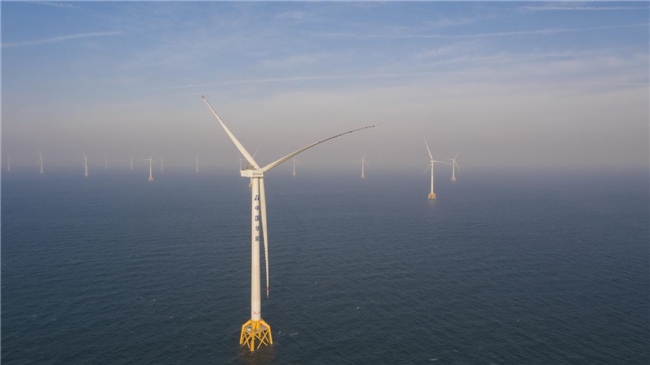

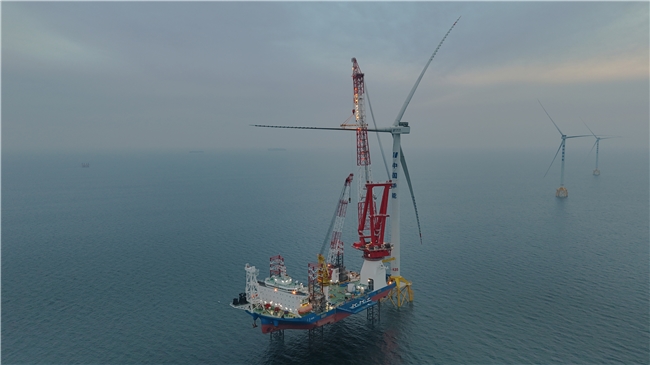

风机安装过程中,在120米高空进行轮毂吊装,犹如“空中走钢丝”。项目团队采用BIM技术进行全过程可视化模拟推演,及时发现并解决潜在问题,不断优化吊装流程和工艺,成功克服了分体拼装难、定位误差大的巨大压力,最终将单台风机吊装时间控制在40小时以内。
坚持党建引领,以红色引擎激活深远海攻坚动能
在深远海施工攻坚战中,项目党支部始终把党建作为破解难题的“红色钥匙”,紧扣“党建+”融合赋能主线,为项目高质量建设注入“红色动能”。
针对项目施工海域海床高低差导致的稳桩平台定位难、沉桩水深深导致的水下测量难度大等施工过程中的难点,项目党支部组织党员骨干成立“先锋攻坚小组”,采用多轮次专题论证和桌面模拟推演,逐个击破、层层推进,并形成课题成果1项,申报发明专利2项。
同时,项目党支部加强学习型项目团队建设,深入推进“党建+安全生产”活动,全面提升管理水平和创新能力。构建系统化、制度化、常态化的学习机制,依托开展海上施工管理“每周一课”、项目安全管理“每月一课”、技术方案研讨、对标学习观摩等多种形式,开展各类学习实践活动30余次。推行党员包保责任制、安全网格化管理,实现关键区域、重点设备、高危作业现场党员全覆盖,累计排查治理隐患近300项。
此次主体工程顺利完工,不仅是中交三航局响应“十五五”绿色发展规划的生动实践,更是中交集团“全绿色”业务布局的又一标杆性成果,进一步擦亮了“中交风电”金质品牌,为我国后续深远海、大容量、高参数风电开发提供了可复制、可推广的“三航方案”。
项目建成投产后,年发电量约为17亿千瓦时,每年可节省标煤约50万吨,减排二氧化碳135万吨,将有效优化区域能源结构,助力实现“碳达峰、碳中和”目标,为地方经济社会绿色转型注入强劲动力。(金晓淼、裘乐申)
