铁塔傲冰雪 银线越林海——陕北至关中第三通道750千伏输变电工程(线路包9)全线贯通
1月6日,在冰天雪地的延安,随着最后一相导线成功牵引到位,陕北至关中第三通道750千伏输变电工程(线路包9)全线贯通。

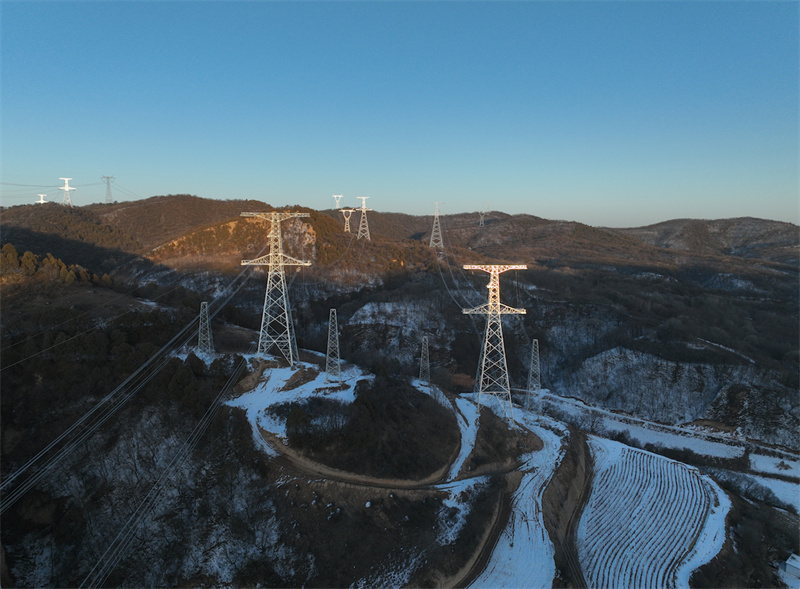

陕北至关中第三通道750千伏输变电工程是陕西电网建设历史上投资最大、线路最长的超级工程。其中由福建省送变电工程有限公司施工的线路工程9标途经延安市宝塔区、宜川县、富县,路径长度95.56公里,新建铁塔168基,共跨越高速及省道4次、各电压等级线路及油气管线33次,对施工技术和管理提出了极高的要求。
面对陕北地区复杂地形及工期紧张等多重挑战,福建送变电公司施工项目部科学组织、精细策划,提前编制详细的施工方案。本标段近85%塔基处于林区,林区施工首难在“路”。为平衡机械化施工和环水保措施,项目部统筹兼顾,现场勘查每一基铁塔周围环境,对于机械车辆无法抵达的陡峭山脊,最终确定29基塔采用索道运输。工程共计架设11条索道,最大限度减少对原始植被的破坏,其中最长的一条索道涉及4基铁塔,总长度约2.5公里,以最优规划巧妙规避了复杂地形障碍,破解了偏远区域物资运输难题,有效提升了施工效率。此外,在接地施工中,为避免林区焊接动火作业,项目部创新应用了“压接式接地线连接方式”。与传统焊接相比,该技术通过压接进行接地体连接,实现完全无明火作业,降低了林区火灾风险,筑牢了工程质量与安全防线。

施工高峰期,现场共投入超300人,分为18个班组同时开展基础、立塔、架线作业,洋溢着热火朝天的建设氛围。项目部根据施工进展动态调整施工计划,确保各作业面互不干扰、齐头并进。针对地势平坦、交通便利区段,施工人员采用流动式起重机组塔,发挥其灵活、高效的优势,缩短了组塔周期;针对山区、丘陵等复杂地形区段,则运用内悬浮外拉线抱杆分解组塔技术,有效攻克了复杂环境下的组塔难题,确保了施工安全与质量。

进入冬季,工程正值最后三档导线展放的紧张冲刺阶段,延安地区迎来了强降雪天气,气温骤降至零下二十摄氏度,强化人员保暖保障与维护设备正常运行成为重中之重。项目部为施工人员配备专业防寒装备,在各施工区域周边搭建临时暖棚,为人员轮换休息、设备临时保温提供便利。此外,项目部科学优化施工作息安排,全力避开极端低温时段,将核心工序安排在气温相对适宜的午间时段集中推进,同时保障施工人员身体健康和施工节奏稳中有进。

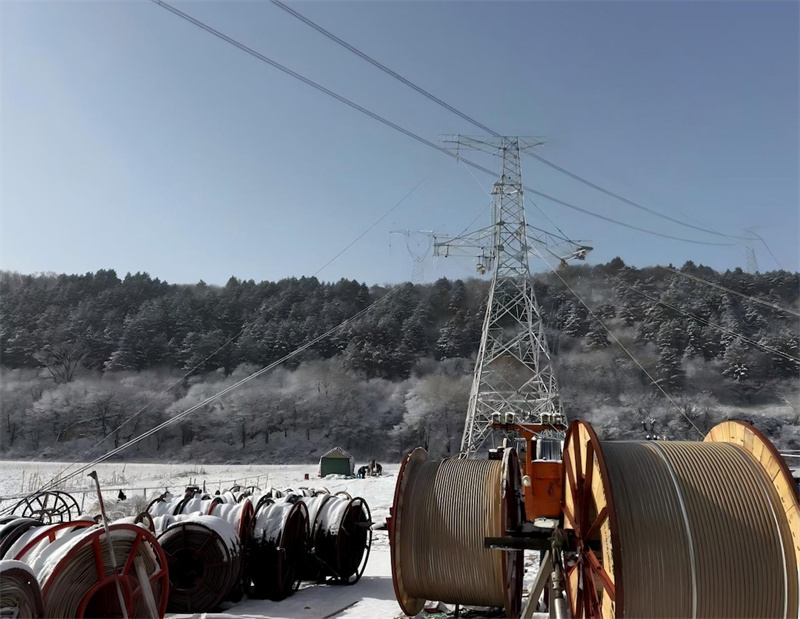

最后一档架线L40-L57自12月27日开始,在皑皑白雪中,橙红的牵张机亮眼醒目,操作手弓着身子在牵张机旁,精准地旋动着操作旋钮,导线从放线轴上缓缓送出,在风雪中微微摆动。高空人员坚守在铁塔上,观察塔上牵引滑车转动情况和导线高度,一旦发现异常,立即进行调整和处理。经过全体人员多日鏖战风雪、不懈奋战的拼搏,线路工程9标顺利全线贯通。
据悉,该工程全面投运后,陕北至关中输电能力将提升至1000万千瓦以上,每年可代替原煤消耗700万吨,减少二氧化碳排放1400万吨,可将陕北地区清洁电力高效输送至关中、陕南负荷中心,增加送电量170亿千瓦时,促进能源在更大范围内优化配置。(严志辉、雷旸雨、林达祺)
