渝昆高铁昭通段外部供电工程春节前施工忙

时间:2026-02-02

来源:中国网

分享到:
链接已复制
字体:

春寒料峭的施工现场,工人们呵气成霜,动作虽因寒冷略显僵硬,但是效率丝毫不减,渝昆高铁昭通段外部供电工程施工现场依然热火朝天,一派繁忙景象。为确保这一国家重大交通基础设施项目按计划顺利推进,为其后续联调联试及如期投运提供坚强可靠的电力保障,南方电网云南昭通供电局和各参建单位争分夺秒开启项目建设全面攻坚。

渝昆高铁是国家“八纵八横”高速铁路网的重要组成部分,是连接成渝地区双城经济圈与滇中城市群的重要通道。其外部供电工程是高铁运行的“能量动脉”,建设进度直接关系到高铁整体工程的推进。昭通供电局将此项工作列为当前工作的重中之重,主要领导靠前指挥,多次深入一线督导,倒排工期,将任务分解到天、责任落实到人,建立日跟踪、三日一纠偏工作机制,确保各项工序无缝衔接、问题第一时间解决,吹响了春节前攻坚克难的“集结号”。

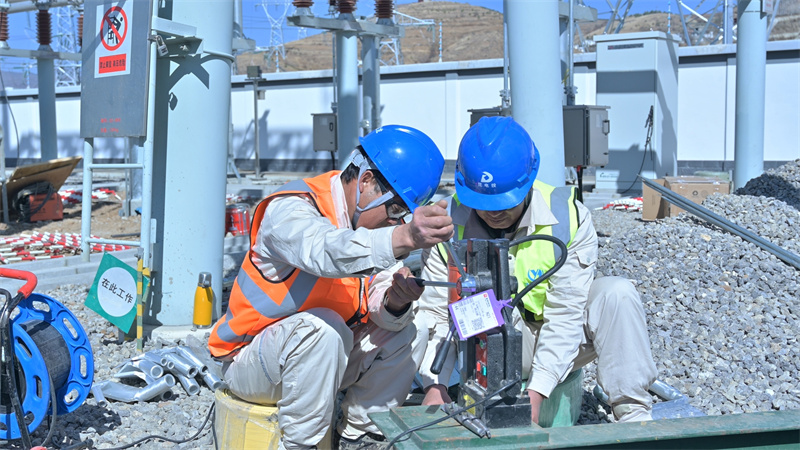

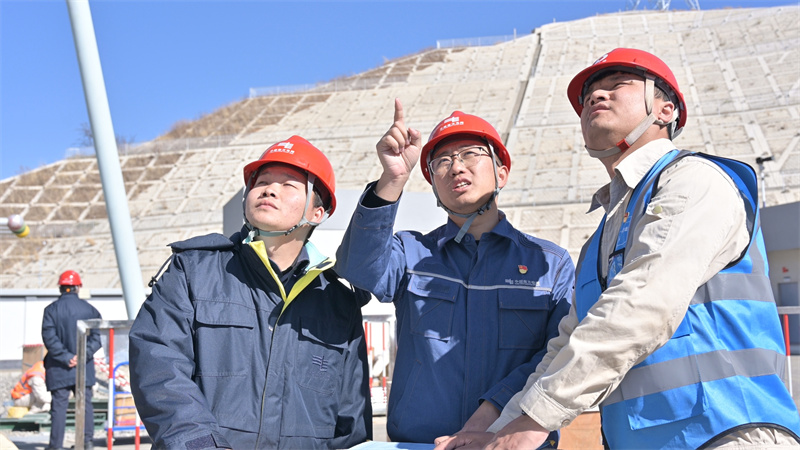

渝昆高铁昭通段220千伏启程输变电工程等四大配套供电工程总投资超7亿元。新建220千伏变电站1座、输电线路229.6公里,计划架设铁塔608基,开挖转运土石方40余万立方米;同步实施500千伏甘顶变等4座变电站配套间隔建设,全面构建覆盖高铁沿线的高可靠性供电网络。根据施工计划,将于2026年6月完成高铁调试电源供电,9月全部建成投产。

在项目建设过程中,南方电网、云南电网公司加强统筹指导,在项目可研、设计方案、物资保障等方面给予大力支持。昭通供电局主动作为,与昭通市、县、乡三级政府组建“攻坚共同体”,昭通市成立由副市长挂帅的工作专班,昭通供电局“一把手”靠前指挥,创新“领导高位推动、部门高效协同”机制,先后召开20余次专题协调会,实现问题“响应不过夜、解决不拖延”。

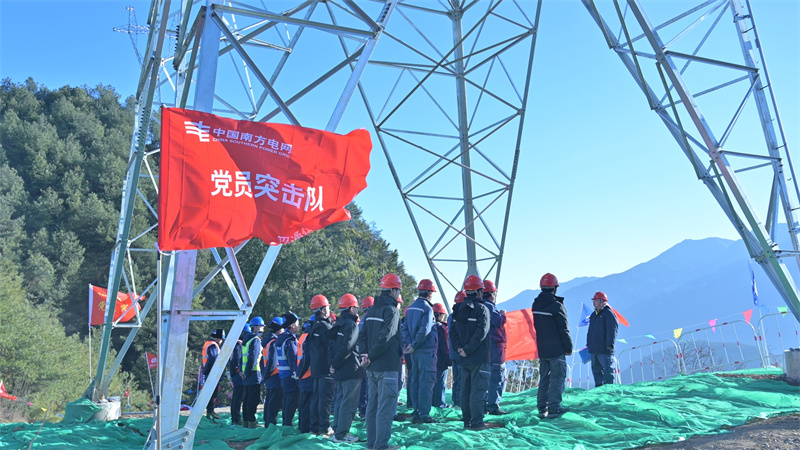

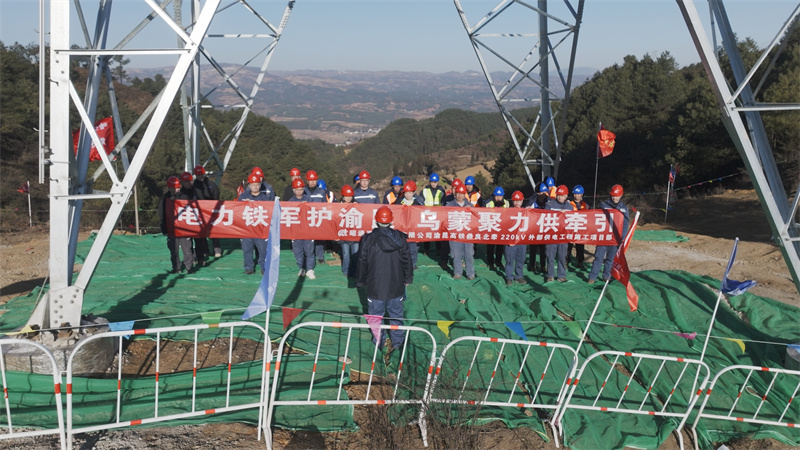

面对乌蒙山区地形复杂,冬季施工难度大、作业风险高等不利因素,昭通供电局坚持“安全第一、质量为本、进度为要”的原则,科学制定冬季施工方案,优化资源配置。昭通供电局主网第三业主项目部项目副经理王烁:“我们坚持安全、质量、进度三位一体统筹推进,累计投入管理人员200余名、施工人员2000余人,调配施工机具500余台、工程车辆200余辆,全力保障项目建设提速增效。”

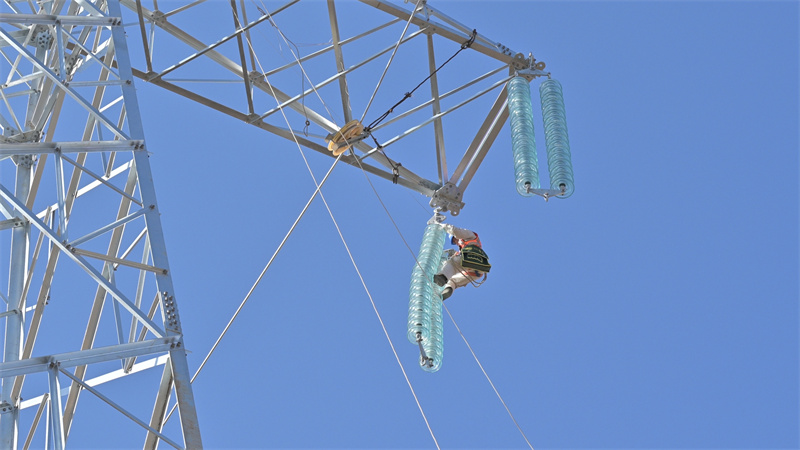

截至目前,220千伏启程变电站工程已完成24余万立方米土石方开挖和转运,三通一平工程已全面完成。昭通供电局主网第二业主项目部项目经理向乾林:“面对乌蒙山区复杂地形与茂密植被,我们向天空借路,大规模采用“空中运输”,投入50余架无人机与150多条施工索道协同作业,让建材“飞”过山脊、越过林海直达作业面。”

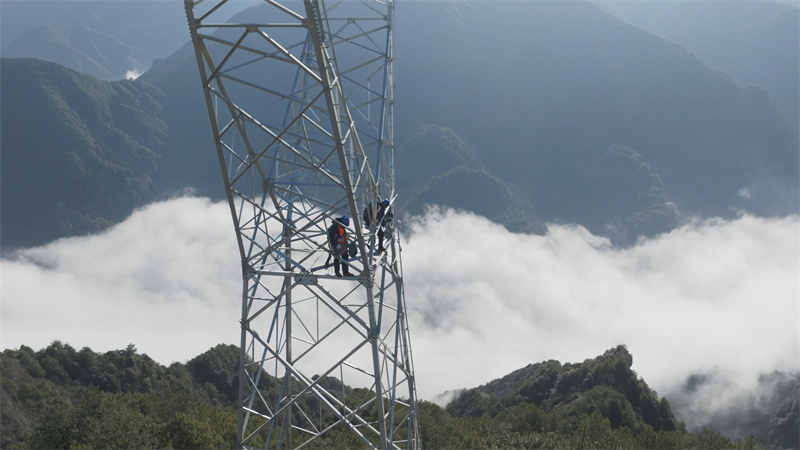

目前,渝昆高铁昭通段供电配套工程铁塔基础开挖、浇筑均完成530多基,完成量超百分之八十;铁塔组立完成260多基,总体建设任务已过半,各项节点目标正稳步推进中。

下一步,昭通供电局及各参建单位将以“时不我待、只争朝夕”的奋进姿态全力冲刺,科学统筹调度、优化施工组织、落实要素保障,与时间赛跑,与困难较量,为渝昆高铁这条发展之路、希望之路早日通电赋能贡献坚实的电网力量。

在狠抓渝昆高铁昭通段四大配套供电工程外,春节前,昭通供电局将计划完成主配网项目开工100余项,完成配网项目投产100余项,完成主配网项目结算40余项,完成基建投资约1亿元。以“开局即决战、起步即冲刺”的使命感,主动加压奋进,将投资增长、价值创造和民生保供一体推进,为昭通社会经济发展贡献南网力量。(陶则勇、贾理要、罗虹)
