首例供电“心脏”手术 | 条山牵引变电所越区改造顺利完成

时间:2026-05-18

来源:中国网

分享到:
链接已复制
字体:

5月12日,将淖铁路增建二线四电项目,条山牵引变电所越区供电扩容改造工程圆满完成。

作为全线首个启动改造的变电所,开创了乌鲁木齐铁路局越区供电方式改造的先例。

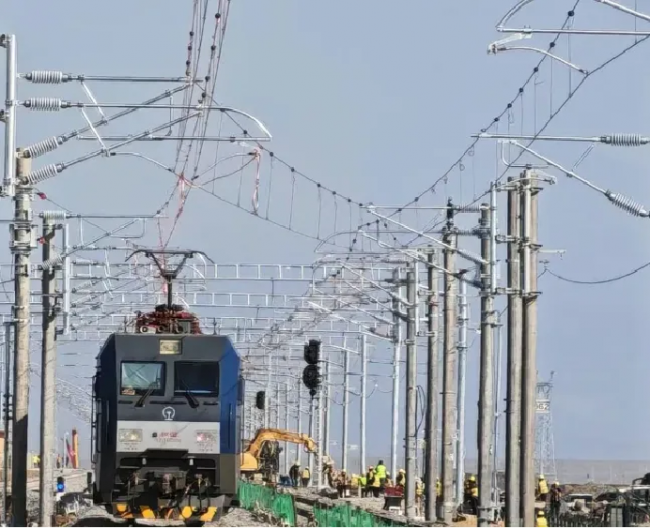

升级后的条山牵引变电所,为将淖铁路双线输送可靠动能,承担着繁忙的“疆煤外运”供电任务。

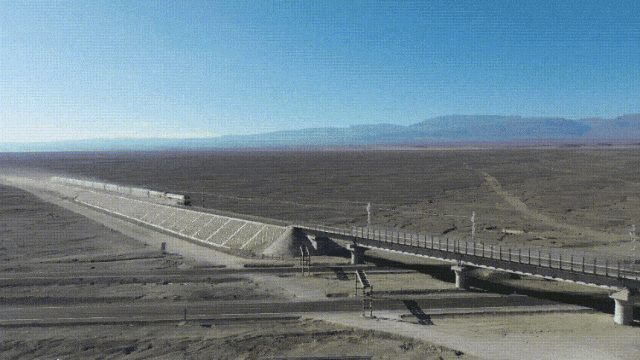

将淖铁路增建二线项目全长 392.414公里,东起既有将淖铁路马梁站至项目终点既有乌将铁路将军庙站,西端与既有乌将铁路相接,东端与规划马梁至梧桐水铁路衔接,可连通临哈铁路,形成出疆北部新的大通道。

二公局铁路公司承建了将淖铁路增建二线2-2四电分部,主要施工内容包含194.93公里的正线电力变电、接触网、通信、信号和条湖站、望洋台站、汉水泉站、库木苏站、哈克托让格站5个车站站改施工,其中变电专业包含4个既有牵引变电所改造,2个新建牵引所,7个分区所、4个并联开关站。

一、条山牵引变电所:双线重载列车“动力心脏”

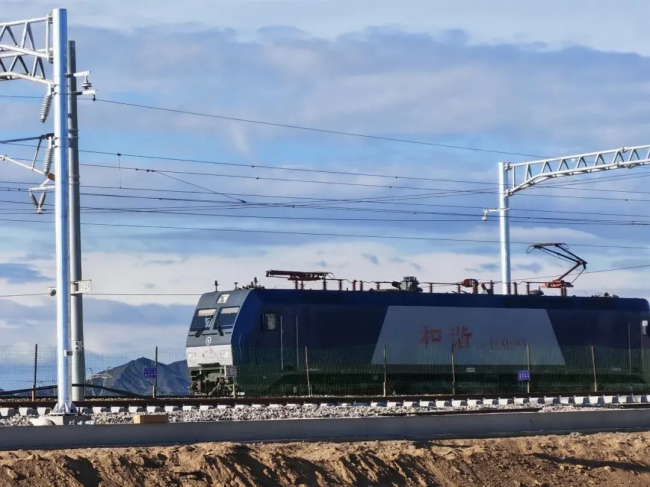

牵引变电所是铁路供电系统的“动能心脏”,为列车提供电能,是保证列车高速平稳运行的关键。在将淖铁路增建二线工程中,牵引变电所扩容被列为改造工程重点之一。不仅服务于既有线还要通过扩容升级,还承担将淖铁路双线运行的巨大负荷,是该路段双线重载列车运行的“动力心脏”。条山牵引变电所于2023年投入使用,为将淖铁路接触网提供电力,保障该区段内重载煤炭列车的牵引动力。

二、越区供电:跨区支援供电能力

此处需要解答几个疑问:

1.什么是越区供电?

在电气化铁路牵引供电系统中,常规的供电模式就是变电所负责向特定的供电分区供电,变电所A负责A区,变电所B负责B区,变电所C负责C区,如同每个“水泵”负责浇灌特定的“田地”。越区供电模式则是当新线路接入或者变电所出现故障/检修时,通过接触网的开关,“跨越”原本的界限,将B区域原有的供电范围分成两部分,由变电所A和C分别供电,将变电所B退出进行改造。

2.为何采用越区供电方案?

使用越区供电方式进行改造,可以大幅缩短施工周期,最大限度降低对铁路运行的影响。项目团队于2026年2月,提出越区供电改造思路并科学编制越区改造方案;设计单位根据方案对行车影响进行了精准推演与量化评估。在指挥部的带领下,项目与各参建单位及铁路局相关部门召开专题会议、进行专项汇报。经过多轮协调与论证,最终于4月初由建设部牵头,联合行车调度、运输、供电等核心部门正式确定越区供电的具体方案及实施顺序。

3.此次越区供电改造的意义?

作为首个越区改造的牵引所,其改造的实施可以验证在本线路采用越区供电方式进行改造是完全可行的,为后续同类施工提供方向。

三、越区供电改造:给“跳动的心脏”做手术在“不停运”的前提下,对运营铁路线进行一场“心脏”扩容“手术”。其核心难点并非单一的技术难题,而是一项集施工组织、技术实施与安全保障于一体的综合性大挑战。

NO.1协调组织难

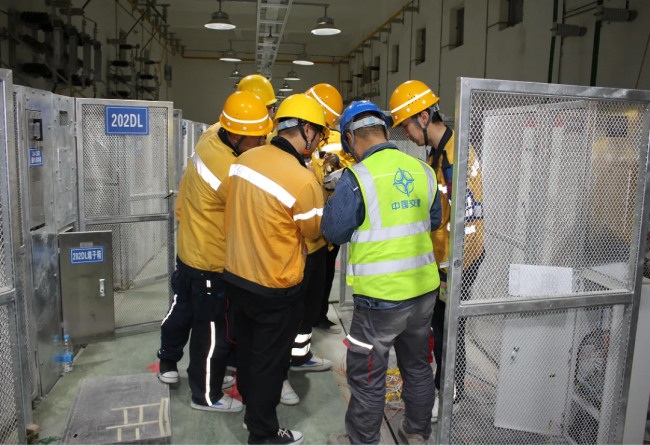

在“跳动的心脏上”做“手术”,施工组织与运输协调极端复杂;天窗点压力巨大,所有关键的倒接、切换作业都必须在“天窗点”,即列车运行图中预留的无车时间段内完成。为最大限度降低对铁路运行的干扰,项目团队将原本分散在20个天窗点的施工任务,压缩至4个24小时连续作业周期,这意味着要在极短的时间内完成海量工作组织协调难度呈几何级数增长;多方协同要求极高,改造涉及铁路局调度、供电段、设备厂家等多部门。任何一个环节的沟通不畅或配合失误,都可能导致施工延误进而影响整个铁路网的运行秩序。

NO.2技术挑战大

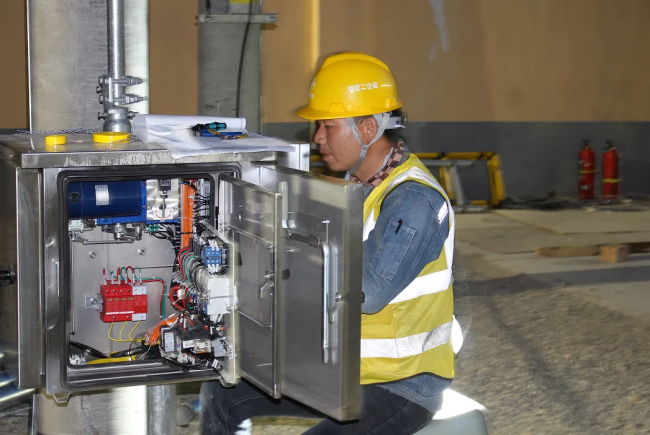

基础匹配、设备精度、接线繁杂及隐蔽隐患是此次改造升级有四大技术难点。基础处理与设备就位匹配精度高,土建基础往往存在微小误差,要确保新设备与既有基础完美契合,实现毫米级水平度与标高控制;二次配线繁杂防错难,如同走迷宫,二次回路接线数量庞大、密集,极易出现接错线、漏标号或工艺混乱的情况;隐蔽性电气隐患排查精准,接线虚接、绝缘不良等隐患在静态测试中很难发现,但通电带负荷后容易引发安全事故。在密集的接线中精准定位绝缘薄弱点是调试阶段最大的技术拦路虎。

No.3安全风险高

给运行的高压供电系统施工安全风险极高、压力巨大,任何微小的失误都可能引发严重后果。轻则设备损坏、重则人员伤亡,甚至铁路运输中断的重大事故。

面对这样一场综合技术攻关、运营安全与调度智慧的极限考验,项目团队通过科学研判与精细化执行,打出了一套“组织优化、技术保障、管控升级”的组合拳,将原本不可控的风险转化为可控的标准化流程。

Part.1组织优化

用“极限压缩”换取“运输畅通”。为了化解施工组织与运输协调的矛盾,项目团队采取了极具魄力的调度策略,创造性地将原本需要20个天窗点的零散任务集中压缩至4个24小时连续作业周期。大幅减少施工对铁路正常运行的干扰次数,同时也让施工力量能在短时间内形成“饱和攻击”

网格化协同作战,建立“业主-施工-监理-设备厂家”四位一体现场指挥体系。将复杂的改造全流程划分为前期筹备、设备拆解,线路改造和调试验收四个核心阶段。“挂图作战”根据进度节点,每日下达施工任务、明确责任人员和验收标准,现场管理实行“分组值守、专人盯控”制度,严守作业流程、严把质量标准,每日核对实际进度与计划节点的偏差,实时解决现场出现的物料调配、人员衔接等问题,确保各工种像齿轮一样精密咬合。

Part.2技术赋能

清理找平精准核对。在施工前,对安装基础进行彻底清理和找平处理,消除基础表面的杂物与不平度,精准核对基础尺寸与新设备参数,确认完全匹配后,依靠团队配合合力将开关柜平稳、准确地放置在预定位置上,实现毫米级安装精度控制;专业复核反复调校。严格对照图纸逐项复核、检查设备水平度、垂直度,反复调校直到误差完全符合规范要求后,再遵循“精准调校、确认合规、最后固定”的工序,确保设备在最终状态下各项指标达标;同步作业过程标识。在设备固定的同时,穿插进行二次配线,执行“完成一处、标识一处”的标准工艺,确保每根线都有自己的“身份”证明,杜绝后期接线导致的错标漏标,提高整体施工效率;闭环测试立行整改。对所有线路进行全覆盖检测,不留任何盲区,对隐患立行整改与闭环复测。一旦发现接线虚接等隐患,现场立即整改,并且整改后必须“复测合格”才能收尾,形成“发现-整改-验证”的安全闭环。

Part.3管控升级

由于采用越区供电方式,作业区域仍保持部分带电。在作业前,落实安全讲话,向作业人员详细讲解安全注意事项,走形路径、带电设备分布及停电范围。把“纸面风险”转化为“眼前警示”、“心中敬畏”,做到“讲得清、听得懂、记得住、做得到”。“一停多干”争分夺秒,在停电窗口期内最大限度利用天窗时间统筹安排多项作业同时进行。

四天四夜,与时间赛跑。项目团队以追求卓越的匠心和科学管理的智慧,完成了这项改造大挑战。用“最小影响”诠释了“最大担当”,展示了二公局铁路工程四电业务的品牌实力。

(将淖二线2-2标四电1分部:常鹏波)
