发展新质生产力,落脚点在具体的项目实施里,龙岩市第一医院分院综合院区一期项目正是福建七建集团BIM团队将智慧建造理念转化为生产力的扎实实践。

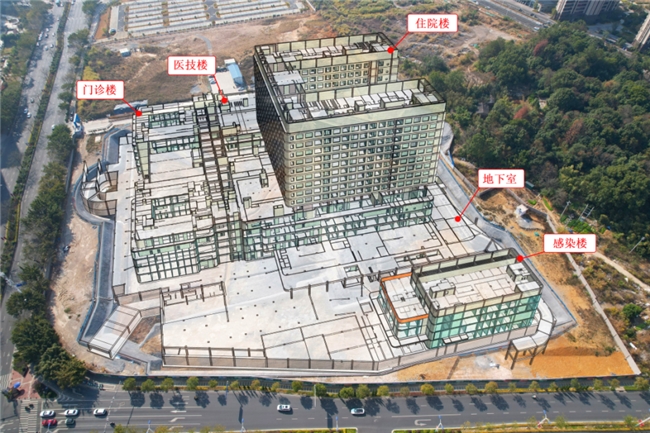

上部整体土建

据悉,这座总建筑面积达145000平方米的民生工程,在地上99000平方米的建筑体量中,矗立着15层、高66.25米的门诊医技住院综合楼,4层感染楼及配套液氧站、污水处理站;地下46000平方米的空间,承载着两层地下室;地下室与综合楼构成138925平方米的最大单体建筑面积,装配式建筑面积4960平方米。面对复杂的医疗建筑系统,传统建造模式在图纸深化、管线排布、施工协同等环节,显得难以从容应对。福建七建集团BIM团队从项目投标阶段便深度介入,走出了一条全过程赋能的实践之路。

投标阶段:用模型为标书增色

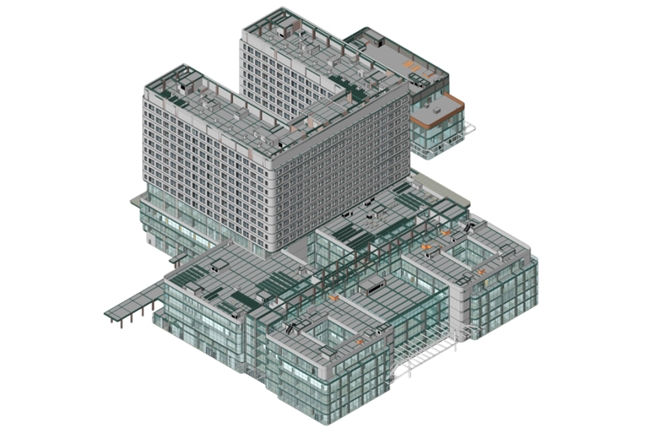

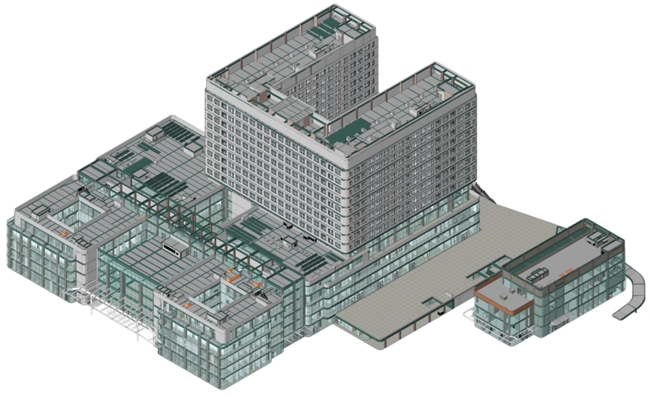

项目模型与实景合成图

2025年1月23日,福建七建集团BIM团队着手本工程投标资料制作。项目体量大,交付时间紧,春节期间团队成员到岗到位,赶在2月12日完成了全项目全专业第一版BIM模型,并同步完成设计缺漏检查、碰撞检查、净高分析等BIM技术应用。

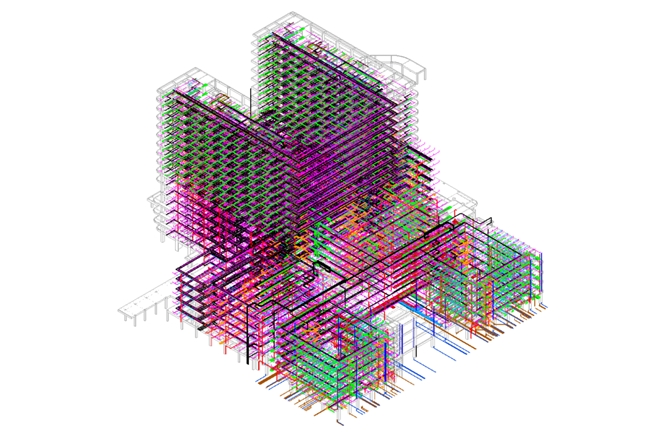

土建、机电专业模型图

此外,还编写了投标文件的BIM技术应用章节,全文6600余字,配套60余张高清模型图,涵盖鸟瞰渲染图、各单体建筑和重难点施工部位渲染图、直线加速器专项模型图等,完整呈现了BIM技术在本项目的应用规划。这套扎实的技术方案,为投标增色不少。

图纸阶段:把问题拦在施工前

项目中标后,福建七建集团BIM团队的工作重心转向服务施工现场。精细化建模跟着施工工序走,全面排查图纸缺漏、多专业碰撞、净高不足等问题,同步输出设计图纸问题报告、管线综合排布优化图、净高分析图等核心成果,迄今共输出10份图纸问题报告,梳理出各类问题200余条,并已悉数转化为新版施工图、设计变更单、管线综合排布优化图、净高分析图等技术成果。BIM团队还制作了模型渲染图、坡道及走廊漫游视频,为现场施工提供可视化参考。

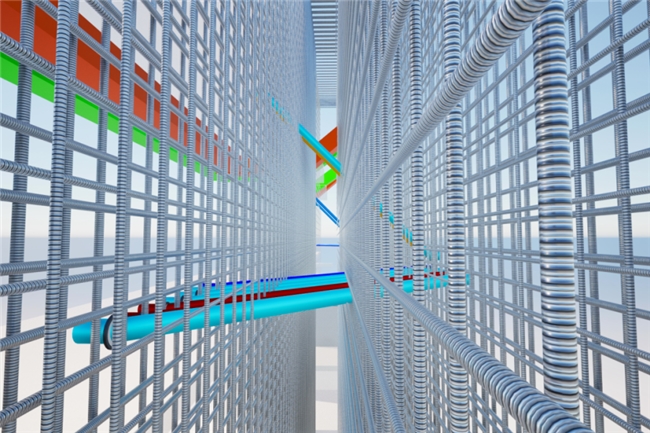

直线加速器-管线穿越钢筋网

地下室的直线加速器和回旋加速器区域是本项目的施工重难点,其外墙为2米厚大体积混凝土,内部钢筋排布密集,管线穿插量大,结构构造复杂。福建七建集团BIM团队为此搭建专项模型,完成了大体积混凝土构造模拟,精准定位管线空间位置,出具钢筋避让方案,解决了复杂部位的施工定位难题。

直线加速器模型渲染图

项目推进中设计持续更新,其中2次重大变更涉及全套图纸换新。福建七建集团BIM团队立即校对模型信息,及时修正变更对应部位,同步复核设计合理性,持续输出问题报告和优化建议,让模型始终跟得上施工节奏。

施工阶段:驻场服务&沉浸式交底

2025年4月起,福建七建集团BIM团队建立常态化驻场服务机制,定期派驻专业人员进驻项目部,全程跟踪施工进度,主动对接施工需求,第一时间收集、反馈并协调解决各类技术问题。

福建七建集团BIM团队在项目部开展多轮成果汇报与问题交流,第一次汇报围绕地下室施工,借助模型渲染图、坡道及医疗区走廊漫游视频、净高分析图,修正并确认了修改方案。第二次聚焦地下室6个重难点位置,团队制作了对应的VR模型,参会人员戴上VR眼镜,在模型中自由移动,查看每个构件的设计信息。驻场机制让技术问题在施工前被化解,返工减少了,一线人员对设计要求和施工要点的理解也更透彻了。

依托精准的BIM模型,团队可以随时调取任意位置的三维视图和剖面图,查询构件参数、尺寸和安装信息,清晰呈现复杂空间构造与管线布局,为技术交底和现场施工提供直观、准确的依据。坡道、机房、走廊等关键部位还专项制作了三维漫游视频和VR沉浸式模型,施工人员提前看到建成效果,施工难点提前暴露,技术交底的效率和施工精度都得到了提升。

项目持续推进,福建七建集团BIM赋能智慧建造为医院品质交付铺实了底子,也彰显了其价值,运筹帷幄、助力经营。(福建七建:黄挺)
