35天攻坚!云南首个风电“以大代小”项目完成拆除

时间:2026-08-03

来源:中国网

分享到:
链接已复制
字体:

经过35天高效攻坚,大唐云南发电有限公司滇西新能源事业部罗平山、骑龙山、丰乐风电场改造升级项目圆满完成62台老旧风机拆除任务,较原计划提前1个月,标志着云南省首个通过国家能源局复核批复并落地的风电“以大代小”改造升级项目取得阶段性重大突破。这一项目的顺利推进,为区域新能源产业提质增效和绿色低碳转型提供了有力支撑,是落实国家“双碳”战略、推动能源结构优化的生动实践。

示范引领,打造高原标杆

该项目于2025年3月列入云南省第一批新能源项目开发建设方案,成功入选2026年度省级重大项目清单及全省标准化示范项目。作为中国大唐首个高海拔风电场扩容改造升级项目,其建成不仅将实现老旧风电场效能提升与资源盘活,更将形成覆盖全链条合规管理的标准手册,为后续同类改造输出系统化、标准化的管理经验,构建高原风电改造的标准化管理范本,对行业具有重要示范引领意义。

优化升级,实现跨越发展

项目位于大理白族自治州洱源县乔后、炼铁、凤羽和茈碧湖四个乡镇,海拔3100米至3650米。项目涵盖罗平山、骑龙山、丰乐三个风电场,原有117台1.25兆瓦老旧风机。由于服役年限较长,设备存在能效偏低、损耗较大、发电效能不足等问题,难以适应新能源高质量发展的要求。

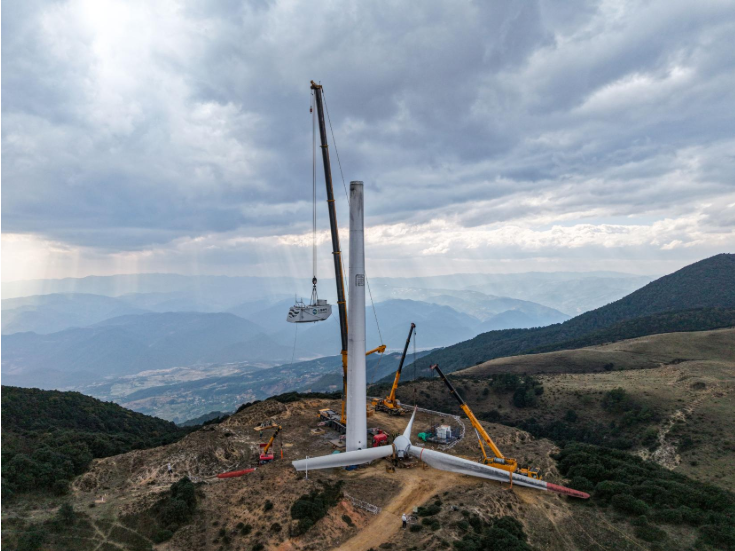

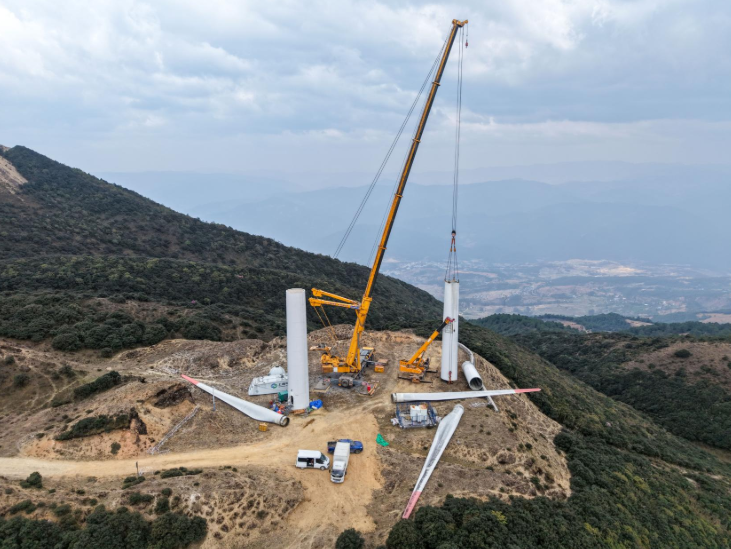

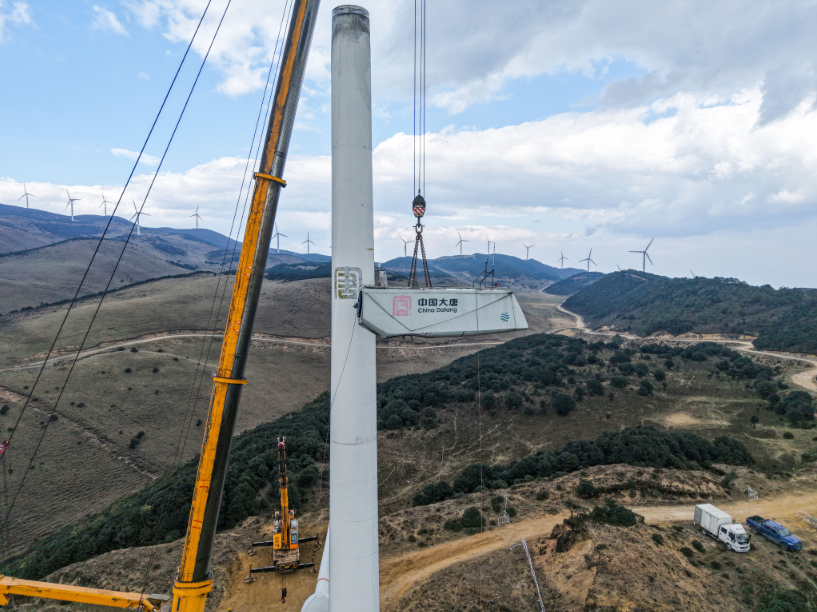

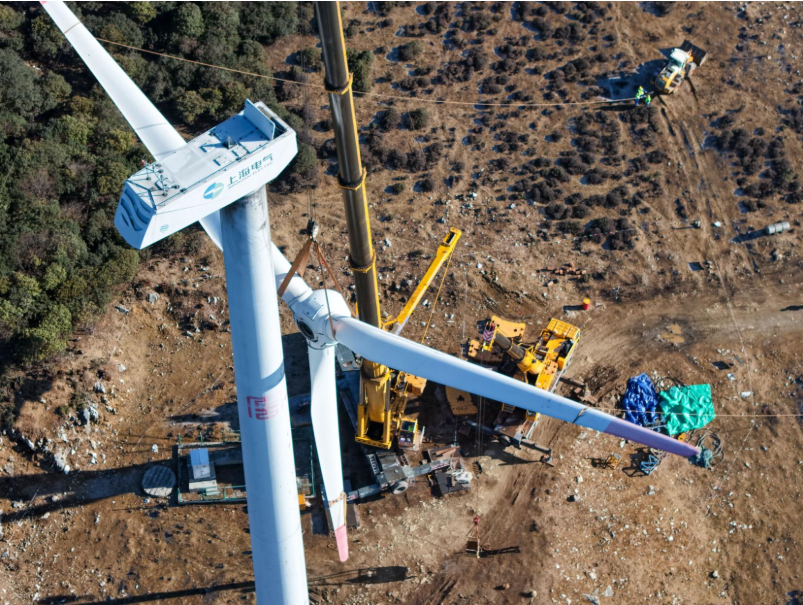

本次改造聚焦存量风电资源优化升级,将1.25兆瓦小风机改造成大容量、高效率新机组,拆除62台老旧机组,在原址新布设31台大容量高效风机,并同步推进升压站改扩建及220千伏新升压站建设,打造“新旧互补、全域覆盖”的布局,实现清洁能源供应能力得到根本性提升。

三个倍增,创造显著效益

项目改造效益显著,将实现“三个倍增”的实实在在成效:

一是规模倍增:总装机容量实现近2.7倍增长,风资源开发潜力得到充分释放;

二是效率倍增:年发电量大幅增长,风资源利用率提升近3倍,年设计利用小时显著提升;

三是效益倍增:年均发电收益大幅增加,仅2026年当年,预计就可实现增发电量、增利的良好效益,存量风电资产价值得到有效盘活。

攻坚克难,彰显铁军担当

项目位于高寒山区,建设条件极为严苛。该区域气候复杂多变,夏季烈日暴晒叠加高原强紫外线,全年有效施工窗口期短,高空施工作业极为艰辛。加之施工内容涵盖老旧风机拆除转运、新风机吊装、新旧线路交叉铺设等多项工序,且需保障剩余55台风机正常运行,统筹协调难度较大。同时,项目地处洱海流域绿色保护区,生态环保要求高,对施工组织和管理水平提出严峻考验。

面对多重挑战,建设团队坚持绿色发展理念,科学优化工序衔接,精准调配资源,严守安全生产和生态环保双重底线。通过优化工期安排、强化现场管理,项目团队仅用35天便完成62台老旧风机拆除任务,较原计划提前1个月,打赢了项目建设首场关键攻坚战。

全速推进,再启建设新程

目前,项目正全速推进后续工程,项目建成后,将进一步挖掘高原风电资源潜力,打造高海拔风电“以大代小”项目示范标杆,为云南新能源产业升级、能源结构优化和“双碳”目标实现注入强劲绿色动能,为全国同类风电场改造升级提供可复制、可推广的宝贵经验。
